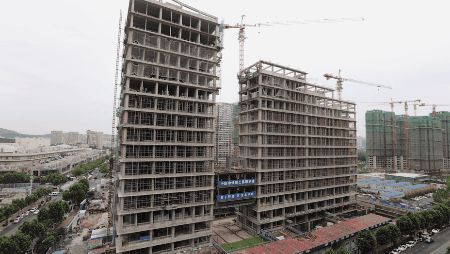

中铁建工再创纪录!山东首例高空大跨度钢连廊成功提升至77.8

复道行空,势如长虹

高楼林立早已屡见不鲜漫步长空成为新鲜体验

7月3日19时18分

由中国中铁建工集团承建的

信联天地10-2-2地块项目

钢结构连廊整体提升圆满完成

此次提升历时 11 个小时重量 420 吨、跨度 22.8米宽 17.7 米、高跨度18.8 米高空大跨度钢结构连廊整体提升至 77.8 米并实现合龙为山东省首例大吨位、大跨度、高空钢结构连廊整体提升工程创下山东省钢连廊提升重量、提升高度之最

戳视频

看提升全程回顾

来源:山东广播电视台闪电新闻客户端

▲ 青岛电视台《今日》报道

 420吨钢连廊

11小时提升77.8米

7月3日上午八时起

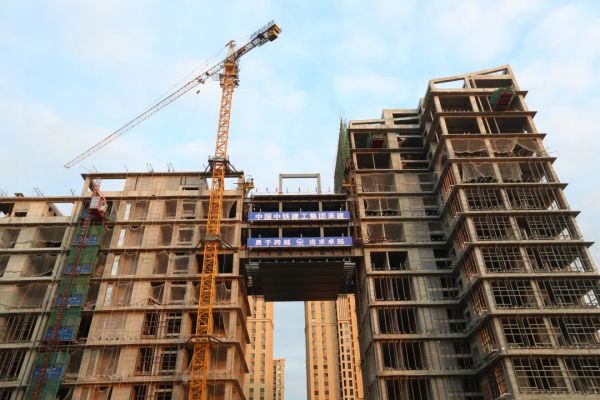

在六台液压提升器的牵引下

重达420吨的“庞然大物”

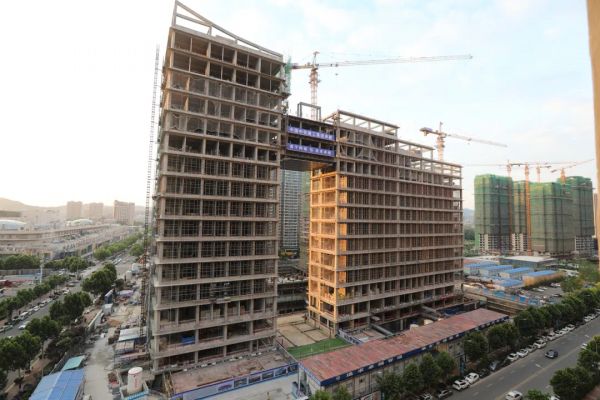

在两座塔楼之间缓缓上升

直至下午七时,历时11个小时

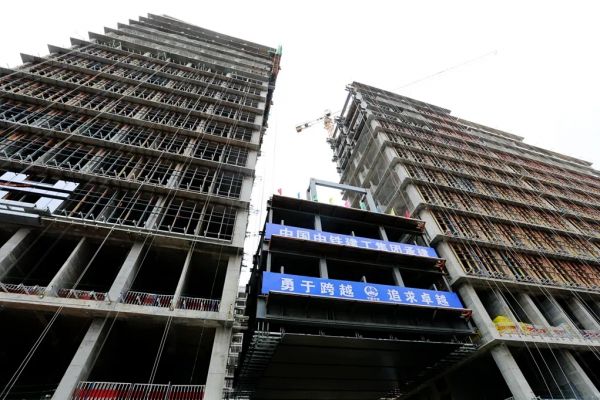

钢结构连廊整体顺利提升至77.8米

到达既定高度并实现合龙

▲ 当天上午8点,信联天地项目举行钢结构连廊整体提升仪式,山东公司总经济师杨红波,副总经理、总工程师刘凡民及业主、监理单位负责人出席活动。

提升对接的钢结构连廊

跨于10-2-2地块项目

1A号楼、1B号楼两座塔楼之间

连廊主框架由 495  余个钢构件组成

其中单个构件最重 22  吨

包含幕墙吊顶、泛光照明等其余构件

连廊总重约 420吨

本次钢结构连廊采用超大型液压同步提升施工技术将钢连廊提升至77.8 米高空对接焊缝700余道由30名“焊匠”历时30天在地面作业平台完成钢结构连廊拼装

 BIM技术支撑

 超高精度对接

为保证对接口精度问题项目综合运用BIM施工模拟计算、三维扫描全站仪自动追踪等施工技术将对接口错位控制在5毫米以内技术处于国内领先水平

此次提升在两栋楼间分别设置6个吊点,使用42根钢绞线计算机控制 6台液压提升器同步发力以 6  米/小时的速度从地面缓缓拉升钢连廊与塔楼的 18个H型钢牛腿对接口采用无嵌补段刚性对接设计施工精度控制要求极高此种通过专门的液压千斤顶

 省重点项目

绿色建造成功实践

在此次整体提升中作为动力装置将钢结构高空提升就位的施工成型方式可显著减少支撑用量提高施工效率、降低施工成本是山东省新旧动能转换落实绿色建造技术的一次成功实践

信联天地项目是山东省

新旧动能转换综合试验区重点项目

位于青岛市李沧区核心商圈

总占地面积13.7 万平方米

规划建设商务、商业、办公、酒店

人才公寓、养老公寓及第四代绿色住宅

通过层层跌退的屋顶平台

形成生动的山势,构建立体化建筑体系

减少热岛效应,降低环境温度

形成舒适宜居的园区微气候环境

中铁建工山东公司

以科技创新打造核心竞争力

展现央企实力

奋勇向前 锐不可挡

全力推动高质量发展增添助力!

抗疫情、保增长,大干100天!
